В городе Кульсары, в микрорайоне «Атырау», с мая 2021 года ведется строительство подстанции, которое должно было завершиться в декабре того же года. Однако проект задерживается из-за выявленных недостающих электротехнических устройств и необходимости внесения изменений в проектно-сметную документацию.
- Строительство подстанции началось 4 мая 2021 года.
- Первоначальный срок завершения — 4 декабря 2021 года.
- Обнаружены дополнительные работы и оборудование, не учтённые в проекте.
- В проекте не были предусмотрены выключатели, трансформаторы, системы защиты и другие важные устройства.
- Строительно-монтажные работы выполнены на 88%.
- Первоначальная стоимость — 2,555 млрд тенге, освоено 2,261 млрд тенге.
- В проекте предусмотрено строительство воздушных линий электропередачи длиной 17,6 км.
Причины задержки строительства подстанции
Работы по возведению подстанции в микрорайоне «Атырау» затянулись из-за необходимости включения в проект дополнительных электротехнических устройств, которые не были учтены изначально. Среди недостающего оборудования — выключатели, разъемные блоки, трансформаторы напряжения и системы защиты от перенапряжений. Также не были предусмотрены расходы на временный обходной участок электролинии напряжением 110 кВ.
В связи с этим проектно-сметная документация сейчас находится на стадии пересмотра и корректировки. После внесения изменений документ пройдет экспертизу, после чего строительство будет возобновлено с учетом новых требований.
Текущий статус и дальнейшие планы

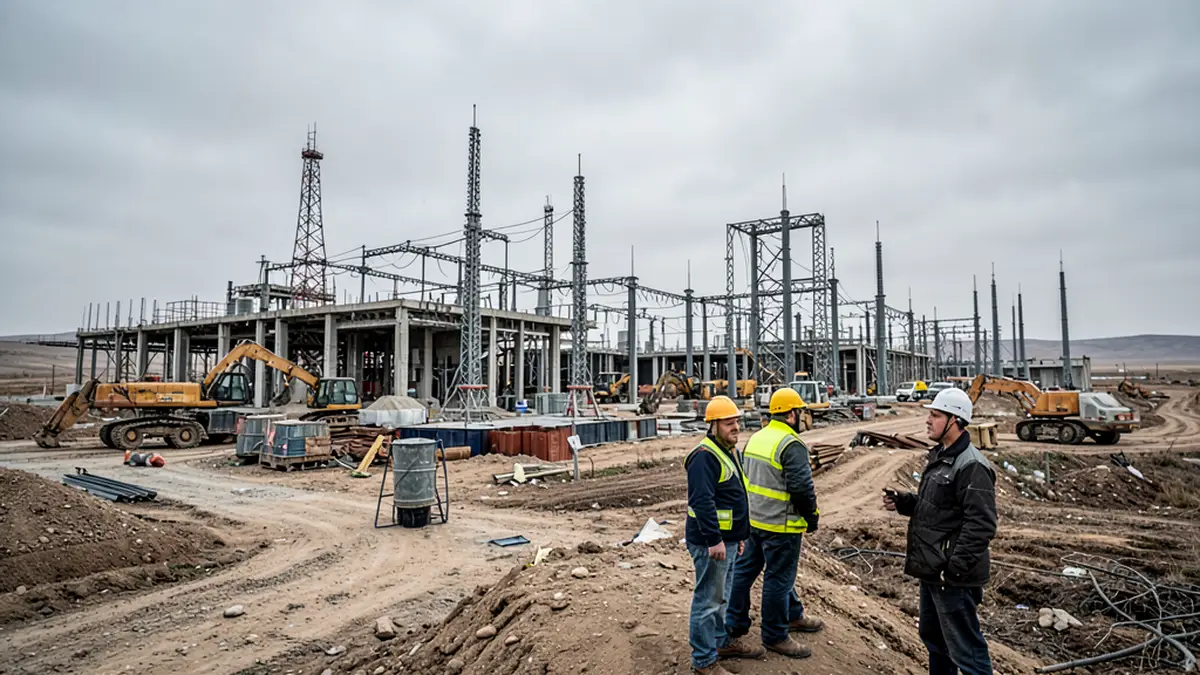

Как сообщили в районном отделе строительства, на данный момент выполнено 88% строительно-монтажных работ: установлены опоры, проложены основные линии и смонтировано часть оборудования. Остались работы по доставке и установке оставшихся устройств, а также подключению подстанции к электросети.
Стоимость проекта изначально составляла 2,555 миллиарда тенге, из которых освоено 2,261 миллиарда. Подрядчик обязался выполнять работы согласно обновленному проекту, а все изменения будут согласовываться с заказчиком и проектной организацией.
После завершения строительства подстанция обеспечит надежное и стабильное электроснабжение социальных объектов в городе Кульсары, что положительно скажется на развитии микрорайона и города в целом.
- 4 мая 2021 года — начало строительства подстанции.
- 4 декабря 2021 года — планируемое завершение (не достигнуто).
- Выявлены дополнительные работы и оборудование, не включённые в проект.
- Пересмотр и корректировка проектно-сметной документации.
- Планируемое возобновление и окончание строительно-мнтажных работ после экспертизы.
| Показатель | Значение |
|---|---|
| Дата начала строительства | 4 мая 2021 |
| Планируемая дата завершения | 4 декабря 2021 |
| Фактическое выполнение работ | 88% |
| Первоначальная стоимость проекта | 2,555 млрд тенге |
| Освоено на сегодня | 2,261 млрд тенге |
| Протяжённость воздушных линий | 17,6 км |
